کانال بله کاوا ، مارا در بله دنبال کنید
مراحل نصب پنل خورشیدی چگونه است؟
۱۴۰۵/۶/۵admin

مراحل نصب پنل خورشیدی چگونه است؟

نصب پنل خورشیدی چه مراحلی دارد؟

بعد از تصمیم به خرید سیستم خورشیدی و انتخاب تجهیزات مناسب، نوبت به مرحله نصب می‌رسد؛ فرآیندی که اگر به‌درستی و توسط تیم متخصص انجام شود، می‌تواند سال‌ها بدون مشکل عملکرد داشته باشد. در این مقاله، مراحل معمول نصب یک سیستم خورشیدی خانگی یا تجاری کوچک را قدم‌به‌قدم بررسی می‌کنیم.

گام اول: بازدید و ارزیابی فنی محل

پیش از هرگونه نصب، تیم فنی باید از محل بازدید کند تا موارد زیر را بررسی کند:

  • وضعیت و استحکام سازه پشت‌بام یا محل نصب
  • جهت، زاویه و میزان سایه‌اندازی محل
  • فاصله تا تابلو برق اصلی و مسیر کابل‌کشی
  • نوع سیستم برق موجود (تک‌فاز یا سه‌فاز)

نتیجه این بازدید، مبنای طراحی نهایی سیستم و انتخاب دقیق تجهیزات خواهد بود.

گام دوم: طراحی و تعیین چیدمان سیستم

بر اساس اطلاعات جمع‌آوری‌شده، تیم فنی نقشه‌ای برای چیدمان پنل‌ها، مسیر کابل‌کشی و محل نصب اینورتر یا سانورتر تهیه می‌کند. در این مرحله موارد زیر مشخص می‌شود:

  • تعداد و آرایش پنل‌ها (سری یا موازی)
  • محل دقیق نصب اینورتر، شارژ کنترلر و باتری (در صورت وجود)
  • مسیر ایمن کابل‌کشی از پنل تا تابلو برق

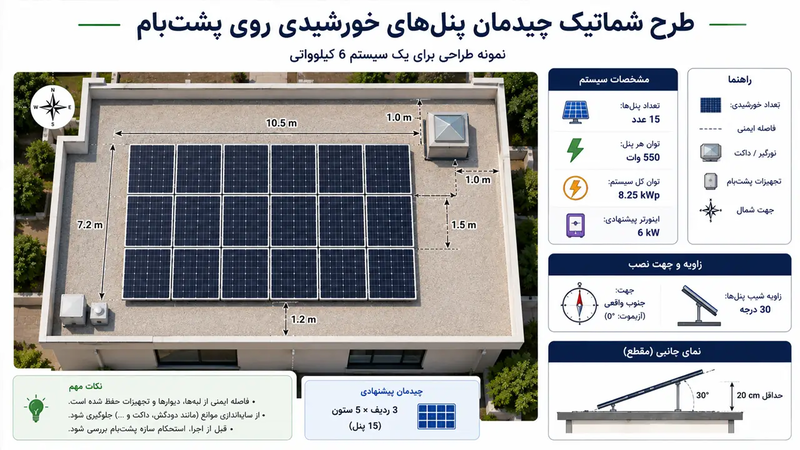

طراحی چیدمان نصب پنل خورشیدی

گام سوم: نصب سازه و پایه‌های نگه‌دارنده

قبل از نصب خود پنل‌ها، سازه فلزی یا آلومینیومی مخصوص نگه‌داری پنل روی پشت‌بام یا زمین نصب می‌شود. کیفیت این سازه اهمیت بالایی دارد، چون باید در برابر باد، باران و وزن پنل‌ها در طول سال‌ها مقاوم بماند. زاویه این پایه‌ها معمولاً طوری تنظیم می‌شود که بیشترین میزان تابش خورشید را در طول سال دریافت کند.

گام چهارم: نصب پنل‌های خورشیدی

پس از آماده‌شدن سازه، پنل‌ها روی پایه‌ها نصب و با پیچ و اتصالات مخصوص محکم می‌شوند. در این مرحله رعایت اصول ایمنی (استفاده از تجهیزات محافظتی، کار در ساعات مناسب و غیر پرآفتاب) اهمیت زیادی دارد، چون نصب‌کاران مستقیماً روی پشت‌بام و در ارتفاع کار می‌کنند.

گام پنجم: کابل‌کشی و اتصال تجهیزات

بعد از نصب فیزیکی پنل‌ها، مرحله کابل‌کشی و اتصال آغاز می‌شود:

  • اتصال پنل‌ها به یکدیگر (سری یا موازی) بر اساس طراحی اولیه
  • اتصال خروجی پنل‌ها به شارژ کنترلر (در سیستم‌های دارای باتری) یا مستقیم به اینورتر
  • اتصال باتری (در صورت وجود) به شارژ کنترلر یا سانورتر
  • اتصال نهایی اینورتر به تابلو برق خانه

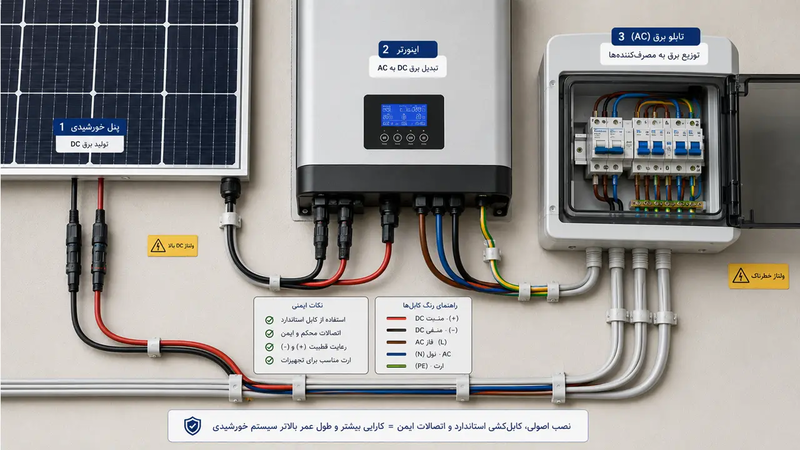

کابل کشی و اتصال تجهیزات سیستم خورشیدی

گام ششم: تست و راه‌اندازی نهایی

پیش از تحویل سیستم، تیم فنی چند بررسی نهایی انجام می‌دهد:

  • اندازه‌گیری ولتاژ و جریان خروجی پنل‌ها برای اطمینان از عملکرد صحیح
  • بررسی عملکرد اینورتر و اطمینان از تبدیل درست جریان DC به AC
  • تست عملکرد باتری و شارژ کنترلر (در صورت وجود)
  • بررسی ایمنی کل سیستم و اتصال زمین (Grounding)

پس از تأیید عملکرد صحیح، سیستم رسماً راه‌اندازی و به مدار برق متصل می‌شود.

گام هفتم: آموزش و تحویل به مالک

مرحله پایانی، آموزش نحوه استفاده و پایش سیستم به مالک است:

  • نحوه مشاهده وضعیت تولید و مصرف از طریق اپلیکیشن یا نمایشگر اینورتر
  • نکات ساده نگهداری مثل تمیزکاری دوره‌ای پنل‌ها
  • زمان‌بندی پیشنهادی برای بازدید فنی دوره‌ای
  • اطلاعات گارانتی تجهیزات و نحوه تماس با پشتیبانی فنی

نصب پنل خورشیدی چقدر زمان می‌برد؟

مدت‌زمان نصب به اندازه و پیچیدگی سیستم بستگی دارد. سیستم‌های خانگی کوچک معمولاً طی یک تا چند روز کاری قابل نصب و راه‌اندازی هستند؛ در حالی که پروژه‌های تجاری یا صنعتی بزرگ‌تر ممکن است به چند هفته زمان نیاز داشته باشند.

آیا نصب پنل خورشیدی را می‌توان خودم انجام داد؟

اگرچه از نظر فنی امکان نصب شخصی برای افراد با دانش برق وجود دارد، اما به دلایل زیر توصیه نمی‌شود:

  • خطای در کابل‌کشی یا اتصالات می‌تواند خطر برق‌گرفتگی یا آتش‌سوزی ایجاد کند
  • نصب نادرست سازه می‌تواند در برابر باد یا وزن پنل، آسیب‌دیدگی ایجاد کند
  • بسیاری از گارانتی‌های تجهیزات، منوط به نصب توسط تیم مجاز هستند
  • محاسبات فنی (مثل تطبیق ولتاژ اینورتر با پنل) نیاز به تخصص دارد

جمع‌بندی

نصب پنل خورشیدی یک فرآیند چندمرحله‌ای است که از بازدید و طراحی اولیه شروع می‌شود و با تست و آموزش نهایی به پایان می‌رسد. انجام درست و اصولی هر مرحله توسط تیم متخصص، تضمین‌کننده عملکرد ایمن و بادوام سیستم برای سال‌های طولانی است. تیم کاوا صنعت با تجربه در نصب سیستم‌های خورشیدی خانگی و تجاری، آماده اجرای پروژه شما از ابتدا تا راه‌اندازی نهایی است.

تماس با کاوا صنعت

پرسش‌های متداول

آیا نصب پنل خورشیدی نیاز به مجوز شهرداری دارد؟

برای اکثر سیستم‌های خانگی معمولاً نیازی نیست، اما بسته به منطقه و نوع ساختمان ممکن است لازم باشد از شهرداری یا مدیریت ساختمان استعلام بگیرید.

آیا در طول نصب، برق خانه قطع می‌شود؟

معمولاً فقط برای مدت کوتاهی در زمان اتصال نهایی به تابلو برق، جهت رعایت ایمنی، برق قطع می‌شود.

بعد از نصب، چه زمانی باید بازدید فنی انجام شود؟

توصیه می‌شود حداقل سالی یک‌بار اتصالات، عملکرد اینورتر و وضعیت پنل‌ها توسط متخصص بررسی شود.

فهرست مطالب

    مشاوره رایگان می‌خواهید؟

    کارشناسان ما درباره انتخاب سیستم مناسب راهنمایی‌تان می‌کنند.
